単元案内:工事・整備|全7講義
最新ver.の過去問情報は、青木マーケ(株)ショップの消防設備士「過去問テスト」で毎年更新しています。
併せて、ご参照ください。
電気の一般原理は電気基礎の無料講義で確認し、この単元では4類設備の施工・測定・点検への使い方を扱います。
このページは、工事・整備・点検の7講義の道案内です。各講義で学ぶことと、試験でどんな形で問われるかをまとめました。過去問と解き方は、それぞれの講義のページにあります。下の順に進み、各講義の過去問を解きながら確かめましょう。
工事・整備・点検7講義で学ぶこと
工事・整備・点検は、配線・電源・接地の工事、受信機や感知器の設置の基準、設置したあとの点検と試験を学ぶ科目です。7講義で、出題された過去問を解きながら確かめます。
工事・整備・点検①|計測器と電路を遮断する機器
CHECK
-
-
【過去問】計測器と電路を遮断する機器|消防設備士甲4・乙4【工事・整備①】
続きを見る
この講義で学ぶこと:測りたいものから計測器を選ぶ方法(回路計・電位差計・絶縁抵抗計・接地抵抗計・ホイートストンブリッジ)と、異常を見つける継電器と、電流を切る遮断器・ヒューズの違いを学びます。
問われる形:大きな抵抗を測る方法を選ぶ問題と、電路を遮断する機器の説明で、不適当なものを選ぶ問題です。
工事・整備・点検②|電線接続・耐火配線・耐熱保護配線
CHECK
-
-
【過去問】電線接続・耐火配線・耐熱保護配線|消防設備士甲4・乙4【工事・整備②】
続きを見る
この講義で学ぶこと:感知器回路の送り配線、共通線(1本につき7警戒区域以下)と回路の抵抗(50Ω以下)、電線接続の4つの条件(引張強さを20%以上減らさない など)、耐火配線と耐熱配線を使う所、金属管工事とIV・VV・HIV・MIの違いを学びます。
問われる形:配線・電線接続・耐火配線・耐熱保護配線の基準で、誤っているもの・正しいものを選ぶ問題と、文の空欄に当てはまる語句を選ぶ問題です。
工事・整備・点検③|電源・接地工事・絶縁抵抗
CHECK
-
-
【過去問】電源・接地工事・絶縁抵抗|消防設備士甲4・乙4【工事・整備③】
続きを見る
この講義で学ぶこと:常用電源・非常電源・予備電源の役割、蓄電池設備と鉛蓄電池、接地工事の目的とD種接地工事(100Ω以下)、接地抵抗を測る前に電源を切る理由、対地電圧で選ぶ絶縁抵抗(0.1MΩ・0.2MΩ・0.4MΩ以上)を学びます。
問われる形:接地工事の目的やD種接地工事の数値を選ぶ問題と、対地電圧に応じた絶縁抵抗の最小値を選ぶ問題です。
工事・整備・点検④|受信機・発信機・表示灯・地区音響の設置
CHECK
-
-
【過去問】受信機・発信機・表示灯・地区音響の設置|消防設備士甲4・乙4【工事・整備④】
続きを見る
この講義で学ぶこと:受信機の操作スイッチの高さ(床から0.8m以上1.5m以下。いすに座って操作するものは0.6m以上)、発信機(各階、歩行距離50m以下、床から0.8m以上1.5m以下)、赤色で常時点灯し10m離れた所から見える表示灯、地区音響装置(水平距離25m以下、90dB・92dB)を学びます。
問われる形:受信機・発信機・表示灯・地区音響装置の設置について、誤っているもの・正しいものを選ぶ問題です。
工事・整備・点検⑤|警戒区域と感知区域の設定
CHECK
-
-
【過去問】警戒区域と感知区域の設定|消防設備士甲4・乙4【工事・整備⑤】
続きを見る
この講義で学ぶこと:警戒区域と感知区域の目的の違い、警戒区域の原則(600㎡以下・一辺50m以下・1つの階)と例外、階段・たて穴の扱い、壁・はりの深さ(熱感知器は0.4m、煙感知器は0.6m)で感知区域を分ける方法、区切ってから個数を計算する順番を学びます。
問われる形:警戒区域の設定や感知器の設置基準で、誤っているもの・正しいものを選ぶ問題と、文の空欄に当てはまる面積・長さを選ぶ問題です。
工事・整備・点検⑥|熱・煙・炎感知器の設置基準
CHECK
-
-
【過去問】熱・煙・炎感知器の設置基準|消防設備士甲4・乙4【工事・整備⑥】
続きを見る
この講義で学ぶこと:熱式スポット型の感知面積と個数の計算、空気管式の寸法(露出長20m以上、1つの検出部に100m以下)、煙スポット型の居室・廊下・階段での数え方、光電式分離型の光軸(天井の高さの80%以上)、炎感知器の監視空間(床から1.2m)を学びます。
問われる形:感知器ごとの設置基準で、誤っているもの・正しいものを選ぶ問題と、水蒸気や煙が多い場所などに合う感知器を選ぶ問題です。
工事・整備・点検⑦|受信機・感知器の点検と各種試験
CHECK
-
-
【過去問】受信機・感知器の点検と各種試験|消防設備士甲4・乙4【工事・整備⑦】
続きを見る
この講義で学ぶこと:受信機の火災表示試験・回路導通試験・同時作動試験・予備電源試験の違い、空気管式の火災作動試験・作動継続試験・流通試験・接点水高試験・リーク試験、感知器と試験器具(加熱試験器・加煙試験器・減光フィルター)の組合せを学びます。
問われる形:それぞれの試験で確かめられることを選ぶ問題と、感知器と試験器具の組合せで、誤っているものを選ぶ問題です。
最新ver.の過去問情報は、青木マーケ(株)ショップの消防設備士「過去問テスト」で毎年更新しています。
併せて、ご参照ください。

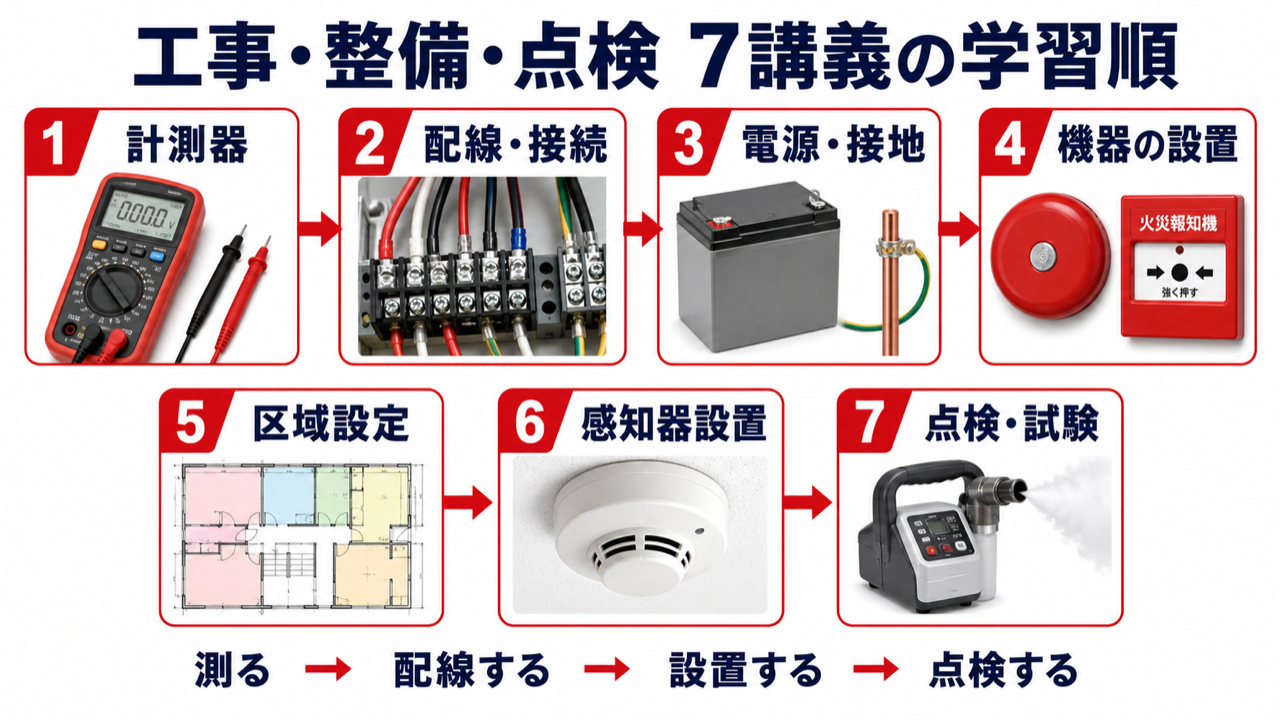

工事・整備・点検7講義の学習順
工事・整備・点検|全7講義
この単元を学ぶ
工事・整備①「計測器と電路を遮断する機器」から始めます。測りたい量に応じて計測器を選び、異常時に電路を保護する機器と区別できることが最初の到達点です。
目的別の進み方
初めて学ぶ
工事・整備① → ② → ③ → ④ → ⑤ → ⑥ → ⑦の順で進みます。
測定器と保護機器を理解してから配線・電源を施工し、機器を設置し、区域と感知器個数を決め、最後に点検する流れです。
電気が苦手
電圧・電流・抵抗などの一般原理は、先に電気基礎の無料講義で確認します。そのうえで、4類設備での測定・施工・判定を次の3講義で復習します。
1. 工事・整備①:測定量と計測器、継電器と遮断器
2. 工事・整備②:電線接続、耐火配線、耐熱保護配線
3. 工事・整備③:電源、接地抵抗、絶縁抵抗
設置数値が混ざる
工事・整備④で人が操作・確認する機器、工事・整備⑤で区域、工事・整備⑥で感知器ごとの寸法を分けます。
甲種の製図対策をしたい
工事・整備⑤ → 工事・整備⑥の順で進みます。
警戒区域を決め、感知区域へ分け、取付け面高さ・構造・感知器種別から感知面積を選び、区域ごとに個数を計算します。
実技・鑑別の試験器具が苦手
工事・整備①で計測器、工事・整備⑦で加熱・加煙・減光・テストポンプ・メーターリレー試験器を整理します。
最短ルートは「測る → つなぐ → 電源を取る → 設置する → 区切る → 個数を出す → 試験する」。
7講義をつなぐ施工・点検フロー
| 工程 | すること | 対応講義 |
|---|---|---|
| 測定・保護 | 電圧・抵抗・絶縁・接地を測り、異常電路を遮断 | 工事・整備① |
| 配線施工 | 電線を接続し、必要箇所を耐火・耐熱保護 | 工事・整備② |
| 電源・接地 | 常用・非常電源、接地、絶縁性能を確保 | 工事・整備③ |
| 機器取付け | 受信機、発信機、表示灯、地区音響を設置 | 工事・整備④ |
| 区域設定 | 警戒区域と感知区域を決定 | 工事・整備⑤ |
| 感知器配置 | 感知面積・距離・光軸・視野角で配置 | 工事・整備⑥ |
| 点検・試験 | 回路、受信機、感知器、音響、電源を確認 | 工事・整備⑦ |
7講義の重要数字
| 講義 | 数字・組合せ | 意味 |
|---|---|---|
| 工事・整備① | 10⁶Ω=1MΩ | 絶縁抵抗の単位換算 |
| 工事・整備② | 埋設10mm以上・合成樹脂管20mm以上 | HIV等を耐火構造へ埋設する深さ |
| 工事・整備③ | D種100Ω以下 | 一般的な接地抵抗値 |
| 工事・整備③ | 0.1・0.2・0.4MΩ | 対地電圧別の絶縁抵抗 |
| 工事・整備④ | 受信機0.8~1.5m/座位0.6~1.5m | 操作スイッチの高さ |
| 工事・整備④ | 発信機歩行50m/地区音響水平25m | 機器までの距離 |
| 工事・整備④ | 音響90dB/音声92dB | 地区音響装置の音圧 |
| 工事・整備⑤ | 600㎡・50m | 一警戒区域の原則 |
| 工事・整備⑤ | 2階500㎡・見通し1,000㎡・分離型100m | 警戒区域の主な例外 |
| 工事・整備⑤ | 熱0.4m/煙・差動分布0.6m | はりによる感知区域 |
| 工事・整備⑥ | 熱下方0.3m/煙下方0.6m | 取付け面からの位置 |
| 工事・整備⑥ | 空気管20m以上・100m以下 | 露出長と接続長 |
| 工事・整備⑥ | 分離型80%以上 | 天井高さに対する光軸高さ |
| 工事・整備⑥ | 炎1.2m/道路用1.0~1.5m | 監視空間と取付け高さ |
| 工事・整備⑦ | 常用5回線・予備2回線 | 同時作動試験 |
| 工事・整備⑦ | 差動式スポット型30秒 | 加熱作動試験の目安 |
