この記事の結論

結論、資格勉強の計画は次の順番で立てます。

  1. 試験日を決める
  2. 合格までの総時間を見積もり、試験日までの週数で割って、1週間の時間を出す
  3. 週ごとに「どの科目を、どこまで」やるかを割り振る
  4. 最後の1〜2週間は、本番形式で弱点を見つけて直す期間として空けておく
  5. 毎週の終わりに、予定と実際を比べて、残りを割り直す

計画は崩れるものです。だから、崩れない計画を作るより、崩れたときにすぐ直せる形にしておきます。計画は守るためのものではなく、ずれに早く気づくためのものだと私は思っています。

試験日から逆算する

机の上に大きな予定表の紙を広げ、人物が右端の赤い丸(試験日)から手前へ、週ごとのマスを科目ごとに色ペンで塗り分けている。横に参考書の山

総時間と1週間の時間を出す

まず、合格までに必要な総時間を見積もります。消防設備士なら、私たちの勉強時間シミュレーターで、甲種40〜120時間、乙種30〜90時間の目安が分かります(経験則にもとづく目安です)。

総時間を、試験日までの週数で割ると、1週間に必要な時間が出ます。1日あたりにすると無理な数字なら、試験日を先に延ばすのも手です。くわしくは「社会人の資格勉強は1日何時間?」で説明しています。

科目ごとに割り振る

次に、週ごとに勉強する科目を割り振ります。順番は、受ける類の学習ガイドが勧める順番に合わせると迷いません。たとえば、甲種4類・乙種4類の学習ガイドでは、共通法令 → 4類の法令 → 電気の基礎 → 構造・機能 → 工事・整備・点検 → 規格 → 鑑別 →(甲種は)製図、の順番と、筆記と実技の勉強時間をおよそ2対1にすることを勧めています。

計画表の例:消防設備士 甲種4類(100時間・8週間)

総時間100時間、試験まで8週間(週12.5時間:平日1時間×5日+休日約4時間×2日)の場合の例です。

週 やること 終わりの目安
1週目 共通法令・4類の法令をテキストで読み、分野別の過去問を解く 法令の過去問を一通り解いた
2週目 電気の基礎。計算問題は途中式を書いて解く 電気の基礎の過去問を一通り解いた
3週目 構造・機能、工事・整備・点検 該当分野の過去問を一通り解いた
4週目 規格。1〜3週目の×の問題を解き直す 筆記の全分野を一通り終えた
5週目 鑑別。写真で機器の名称と用途を確認しながら解く 鑑別の過去問を一通り解いた
6週目 製図。設置基準を確認しながら自分で描く 製図の過去問を一通り描いた
7週目 本番と同じ問題数・形式で解き、科目ごとの正答率を確認 弱い科目が分かった
8週目 弱い科目に時間を寄せて解き直す。直前に本番形式でもう一度 全体で8割を目安に仕上がった

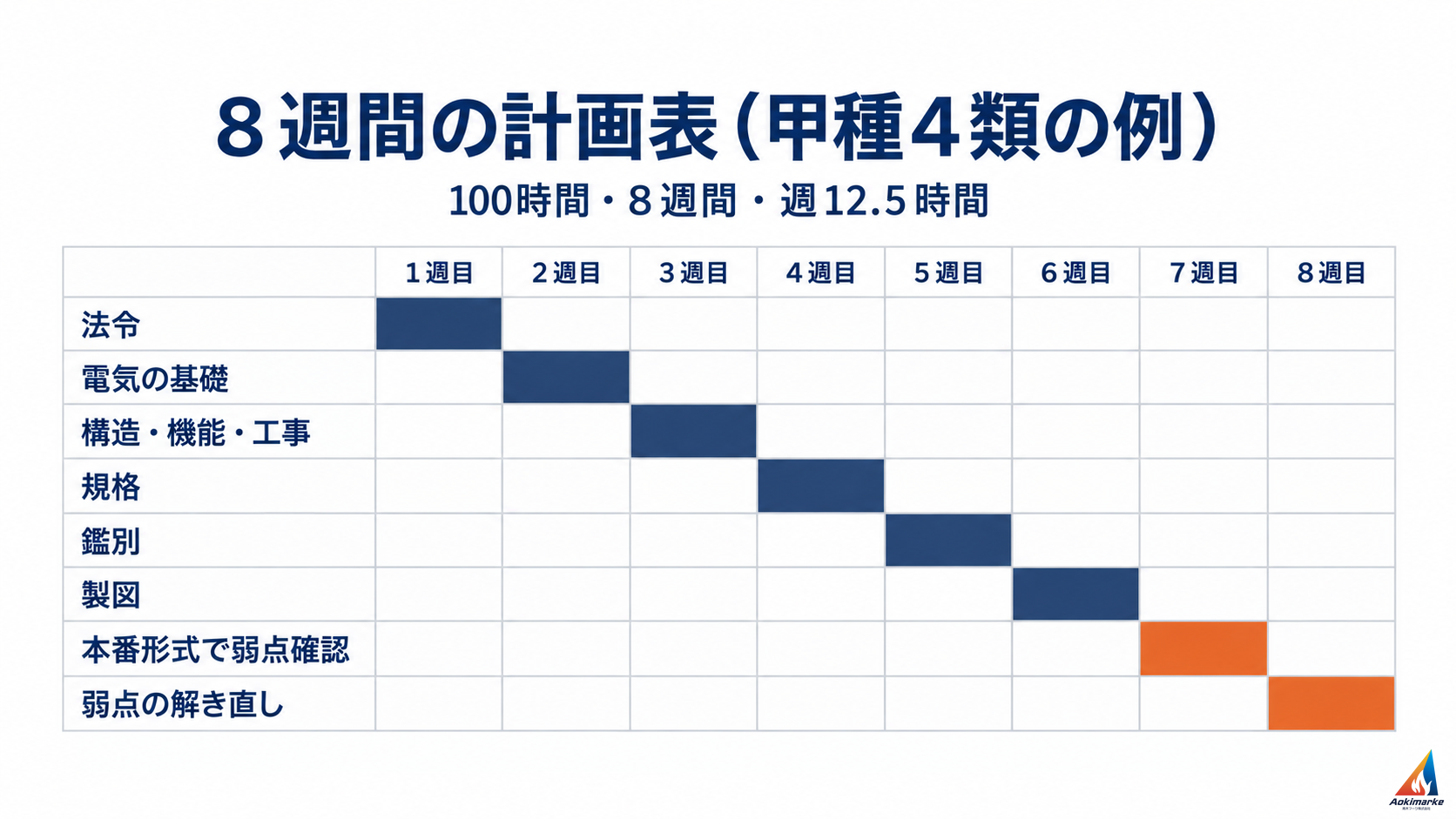

甲種4類を100時間・8週間で学ぶ計画を、法令から弱点の解き直しまで週ごとに並べたガントチャート

この表は、学習ガイドの順番とシミュレーターの時間をもとに、私たち青木マーケ(株)編集部が組んだ例です。実務経験がある方は、筆記を短くして実技に時間を回すなど、自分の条件に合わせて変えて大丈夫です。

強欲な青木
こんなきっちりした計画、絶対どっかで崩れるやろ。
崩れます(笑)。だから僕は、会社員時代に勉強した時間を手帳に記録していました。今なら記録アプリでもいいと思います。
消防設備士

進み具合は「手応え」ではなく「解けたか」で測る

人物が読み終えた参考書を閉じて脇に置き、問題集を開いて問題を解いたあと、赤ペンで自分で答え合わせをしている。机の上に鉛筆と消しゴム

計画どおり進んでいるかは、「なんとなく分かった気がする」ではなく、過去問が解けたかどうかで確かめます。

人は、勉強しているときの手応えや、読みやすさに引きずられて、自分がどれくらい身についたかを見誤りやすいことが、学習の研究で指摘されています(Bjork、Dunlosky & Kornell、2013年の総説)。教室の外で、自分で計画して学ぶ社会人ほど、この見誤りには気をつけたいところです。

私の動画でも、試験前日に本番形式で解いてもらった受験者の方が、スマホアプリで勉強してきたのに、消防関係法令が3割しか取れなかった場面がありました(YouTube「直前対策 消防設備士試験1発合格勉強法」より)。計画表の「終わりの目安」を、過去問を解いた結果で決めているのはそのためです。

「いつ・どこで・何をやるか」まで決める

帰りの電車の車内。つり革につかまって立つ人物が、もう片方の手で小さな問題集を開いて読んでいる。周りに座席と窓、窓の外は夕方の街並み

週の計画が決まったら、毎日の行動まで落とし込みます。

  • 「平日の帰りの電車で、その週の範囲の過去問を10問」
  • 「残業で帰りが遅くなったら、寝る前に前日の×の問題だけを5分」
  • 「土曜の朝9時から、図書館で2時間」

このように、「いつ・どこで・何をするか」を事前に決めておく方法(実行意図)の研究をまとめた分析(Gollwitzer & Sheeran、2006年)では、こうした決め方が目標の達成を助けると報告されています。資格の勉強を直接調べた研究ではありませんが、「残業になったら〇〇する」のように、予定が崩れたときの行動を先に決めておくと、ゼロの日を減らせます。

記録をつける

机の上で、人物が開いた手帳の小さなマスに鉛筆で短い線を書き込んでいる。横にキッチンタイマーと、解き終えた問題集。手帳のページには同じような線が並んでいる

計画を直すには、実際にどれだけ勉強したかの記録が要ります。私は会社員時代、平日2時間、休日5時間勉強して、その時間を手帳に記録していました。

記録するのは、次の2つだけで十分です。

  • 勉強した時間
  • 解いた問題と結果(○・△・×)

間違えた問題の記録のしかたは「間違えた問題の管理方法」で詳しく説明しています。

遅れたときの立て直し方

残りの時間を、残りの週数で割り直す

遅れたら、まず残りの必要時間を残りの週数で割り直します。1週間の時間が増えすぎる場合は、次のどれかで調整します。

方法 向いている場合
休日の時間を増やす 遅れが小さく、休日に余裕がある
優先順位をつけて範囲を絞る 試験日が近い。合格基準(各科目40%以上かつ全体60%以上、実技60%以上)を満たすことを優先し、満点を狙わない
試験日を変える 遅れが大きい。消防設備士は全国で年に何度も試験がある

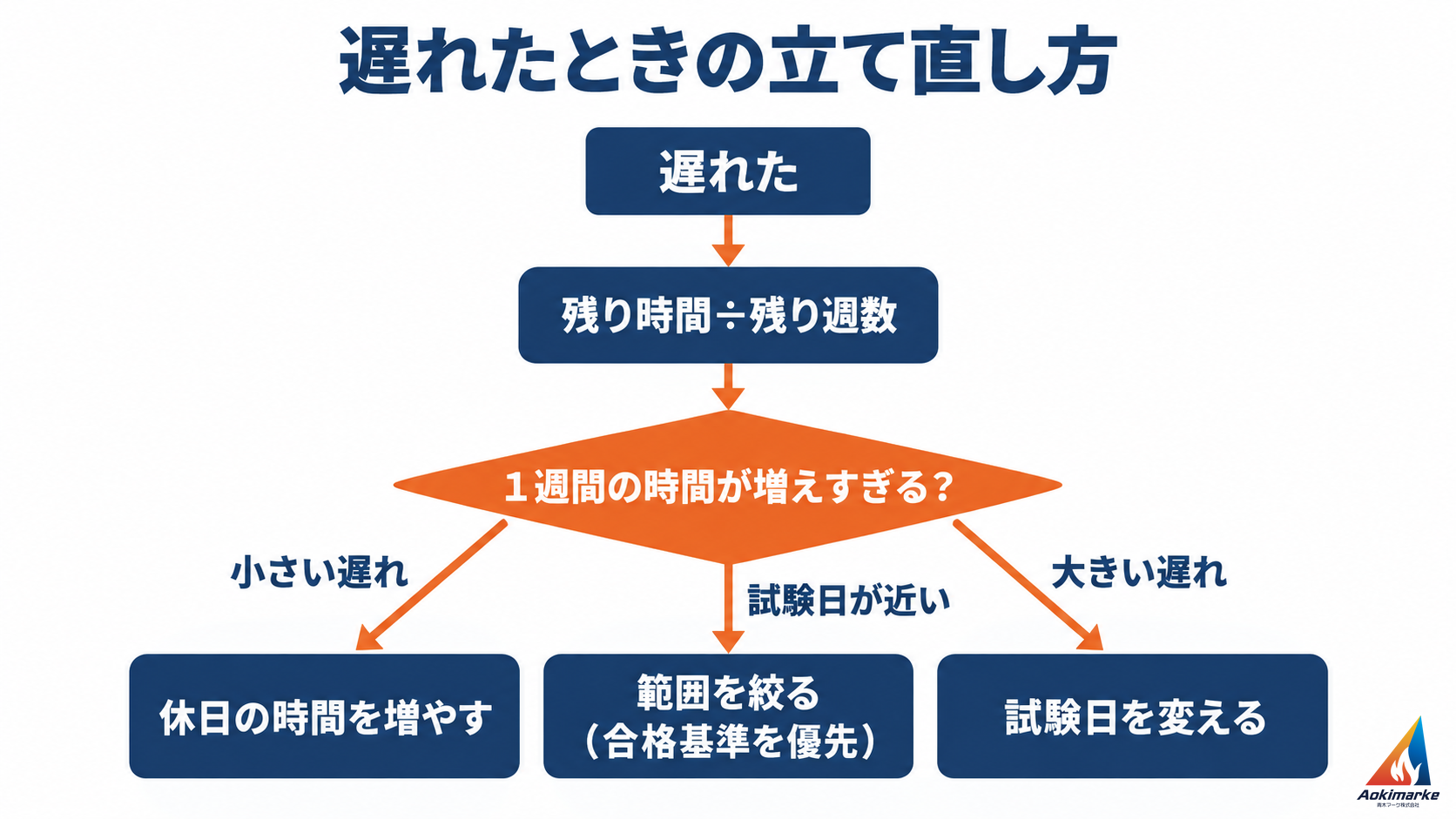

遅れたら残り時間を残り週数で割り直し、遅れの大きさに応じて休日を増やす・範囲を絞る・試験日を変えるを選ぶ分かれ道の図

直前は、弱い科目に寄せる

試験の直前1週間は、本番形式で解いて弱い科目が分かったら、点を伸ばすべき弱い科目に8、それ以外の科目の復習に2。場合によっては9対1くらいまで、弱い科目に時間を寄せていいと私は考えています(YouTube「試験まで1週間 乙6チャレンジ直前追い込み勉強企画」より)。直前期の過ごし方は「資格試験1か月前・直前1週間にやること」で詳しく説明しています。

強欲な青木
2週間も遅れてもうた…もう間に合わへんかも。
だからといって、何年も間をあけるのはもったいないです。短期決戦で、1年以内に合格させる。それが王道です。
消防設備士

消防設備士を何類も取るなら

本棚に、色の違う消防設備士の参考書が類ごとに並ぶ。人物が、解き終えた1冊を棚に戻しながら、隣の1冊を引き出している。棚の下段に問題集の束

消防設備士を複数の類で取るつもりなら、1類ごとの計画を、年間の計画の中に並べます。

私は『消防設備士0類』(Amazon電子版)で、本気で消防設備士として成功したいなら、1年で全種類を取るつもりで挑戦し続けるべきで、1年で全類を取ることは十分可能だと書きました(第1章「消防設備士とは」の「消防設備士試験の秘密」、2023年執筆)。今受けるなら、もっと早く全類を取りにいきます。そのほうが効率がいいからです。

1類ずつ間をあけて取るより、共通する範囲が頭に残っているうちに、続けて受けるほうが効率がいいと考えています。

そう言いながら、私自身は1年で全類を取ろうとして、甲種2類で落ちたので、結局はけっこう間が空きました。受ける順番の考え方は「消防設備士はどれから受ける?」にまとめています。

どの類から始めるか迷っている方も、受ける順番の記事が参考になると思います。

次にやること

  1. 勉強時間の目安と、試験日までに間に合うかを確認する(消防設備士試験の勉強時間シミュレーター)
  2. 受ける類の学習ガイドで、勉強の順番を確認し、週ごとに割り振る(甲4・乙4(自動火災報知設備)、乙6(消火器))
  3. 計画の最後の1〜2週間に、本番と同じ問題数・形式で弱点を確かめる

本番と同じ問題数・形式で確かめる教材として、「過去問テスト」を用意しています。
